MCP-Tool-Freigaben erklärt: Vom ausstehenden Aufruf bis zur verbindlichen menschlichen Entscheidung

von Boyu Wang

Aktualisiert: October 6, 2026

Published: September 19, 2026

Ein „Human-in-the-loop“-Gate ist nur dann sinnvoll, wenn das System nachvollziehbar speichert, was vorgeschlagen und genehmigt wurde, wie lange die Freigabe gilt und was tatsächlich ausgeführt wurde.

Source Framing Note
Source framing. This explainer is based on TrueFoundry’s MCP Tool Approvals documentation and TrueForge’s public pause-handling documentation as reviewed September 17, 2026. Gateway approval grants are documented as scoped to a requester, MCP server, tool, and validity mode. The documentation displays tool arguments to reviewers but does not establish application-level argument binding or downstream business authorization; those stronger patterns are identified below as recommended architecture.

Eine Freigabe ist ein Zustandsübergang, kein modaler Dialog

Menschliche Freigaben werden oft als Raute zwischen einem Agenten und einem Tool dargestellt. Diese Darstellung lässt die schwierigen Aspekte aus. Welcher Vorgang wartet genau? Welche Person ist zur Entscheidung autorisiert? Deckt die Freigabe einen einzelnen Aufruf oder einen Zeitraum für zukünftige Aufrufe ab? Was passiert, wenn sich die Argumente oder der geschäftliche Status ändern? Wie unterscheidet der Aufrufer zwischen „ausstehend“ und einem erfolgreichen Tool-Ergebnis?

Ein produktiver Freigabemechanismus muss einen Vorschlag bewahren, die Ausführung vor dem Seiteneffekt unterbrechen, einen Entscheidungsdatensatz erstellen, den Umfang und die Lebensdauer der resultierenden Genehmigung definieren und genügend Statusinformationen offenlegen, damit der Agent oder die Anwendung sicher fortfahren kann. Er muss zudem von der Autorisierung getrennt bleiben: Ein Mensch kann eine Risikoentscheidung freigeben, aber das nachgelagerte System entscheidet weiterhin, ob der authentifizierte Akteur die Aktion ausführen darf.

Hold the tool call before the side effect. Pending, approved, denied, expired, and executed are distinct states with different transitions.
Abbildung 1. Ausstehend, genehmigt, abgelehnt, abgelaufen und ausgeführt sind unterschiedliche Zustände mit jeweils eigenen Übergängen.

Das Tool befindet sich hinter dem Ausführungs-Gate, sodass weder eine ausstehende Anfrage noch eine Benachrichtigung an den Prüfer mit einem Seiteneffekt verwechselt werden kann. Ablauf und Ablehnung führen das System in einen nicht ausführenden Zustand zurück, anstatt einen impliziten zukünftigen Zugriff zu gewähren.

So funktionieren die MCP-Freigaberichtlinien von TrueFoundry

TrueFoundry dokumentiert Freigaberichtlinien für MCP-Tool-Aufrufe, die über das MCP-Gateway geleitet werden. Eine Richtlinie entspricht einem Server- und Tool-Geltungsbereich. Wenn ein geschützter Tool-Aufruf eingeht, erstellt oder verwendet das Gateway eine ausstehende Anfrage für dasselbe Tool und denselben Anforderer, führt das Tool nicht aus und benachrichtigt die zuständigen Genehmiger. Der Aufrufer erhält ein JSON-RPC-Ergebnis, dessen Metadaten darauf hinweisen, dass die Freigabe aussteht.

Ein Genehmiger kann die Anfrage zulassen oder ablehnen und optional einen Grund angeben. Sobald die Freigabe erteilt wurde, können Aufrufe dieses Anforderers an diesen Server und dieses Tool innerhalb der konfigurierten Gültigkeit ausgeführt werden. Das Tool-Ergebnis enthält Freigabe-Metadaten. Wenn die Genehmigung abläuft, erstellt der nächste Aufruf eine neue Anfrage. Eine Ablehnung wird für diese Anfrage protokolliert, stellt jedoch keinen dauerhaften Entzug des Zugriffs dar; ein späterer Aufruf kann erneut eine Freigabeanfrage auslösen.

Dieses letzte Verhalten wird leicht missverstanden. Die Freigaberichtlinie entscheidet, ob ein normalerweise zugängliches Tool zu einem bestimmten Zeitpunkt eine menschliche Zustimmung erfordert. Eine dauerhafte Ablehnung gehört in die Zugriffskontrolle: Entziehen Sie dem Anforderer den Zugriff oder deaktivieren Sie das Tool. Die wiederholte Nutzung von Ablehnungen als informelle Autorisierungsrichtlinie belastet die Prüfer und erzeugt unübersichtliche Nachweise.

Geltungsbereich und Gültigkeit sind unterschiedliche Dimensionen

Eine Richtlinie kann auf benannte Tools, vom MCP-Server als destruktiv markierte Tools oder auf alle Tools eines Servers abzielen. Wenn sich Geltungsbereiche überschneiden, bevorzugt die dokumentierte Priorisierung die spezifischere Übereinstimmung: benannt vor destruktiv vor alle. Die Gültigkeit kann anzahlbasiert für eine Ausführung oder zeitbasiert für eine konfigurierte Anzahl von Minuten sein. Wenn mehrere Richtlinien gelten, gewinnt die restriktivste Gültigkeit.

Die resultierende Genehmigung ist auf den Anforderer sowie den spezifischen MCP-Server und das Tool beschränkt. Sie wird nicht zwischen Benutzern geteilt. Die Ansicht der ausstehenden Anfragen enthält die Tool-Argumente, was den Prüfern nützlichen Kontext bietet. Die öffentliche Dokumentation besagt jedoch nicht, dass die Genehmigung einen Digest der wesentlichen Argumente oder der Version des Geschäftsstatus kryptografisch bindet. Anwendungen mit hoher Auswirkung sollten diese Bindung selbst hinzufügen.

Beispielsweise ist die Freigabe eines Rückerstattungstools nicht zwangsläufig eine Freigabe für jeden Rückerstattungsbetrag, jede Bestellung, jedes Ziel oder jeden Grund, der während eines Zeitfensters übermittelt werden könnte. Wenn diese Felder die Risikoentscheidung beeinflussen, sollte die Anwendung die Entscheidung des Prüfers an diese binden und nach einer wesentlichen Änderung eine neue Entscheidung verlangen.

Scope the grant to the decision actually reviewed. Gateway scope and validity are the base; high-impact applications add material arguments and fresh state.
Abbildung 2. Gateway-Geltungsbereich und Gültigkeit bilden die Basis; Anwendungen mit hoher Auswirkung ergänzen dies um wesentliche Argumente und aktuellen Status.

Die verknüpfte Kette trennt die dokumentierte Gateway-Genehmigung – Anforderer, Server, Tool und Gültigkeit – von der empfohlenen Anwendungsbindung. Betrag, Empfänger, Ressourcenversion und Vorgangsidentität erfordern eine separate Durchsetzung, wenn sie die Risikoentscheidung wesentlich verändern.

Entwurf eines Genehmigungs-Envelopes

Approval Fields and Enforcement Table
Field Purpose Where enforcement belongs
Requester
identity
Prevents one caller from consuming another caller’s grant. MCP Gateway approval and access policy.
Server and tool Names the routed capability being gated. MCP Gateway approval scope.
Validity Limits count or time for the grant. MCP Gateway policy.
Material
arguments
Binds the decision to amount, recipient, resource or destination. Application policy when risk depends on arguments.
State version Detects changes between review and execution. Downstream application or system of record.
Operation ID Supports idempotency and reconciliation. Action service and authoritative system.

„Ausstehend“ ist kein Scheitern – aber auch kein Erfolg

Während eine Genehmigung aussteht, sendet das MCP Gateway ein erfolgreiches JSON-RPC-Envelope mit einem Textinhalt, der den Aufrufer zum Warten auffordert, setzt isError auf false und die Genehmigungs-Metadaten auf „ausstehend“. Dieser Erfolg auf Transportebene bedeutet lediglich, dass das Gateway die Anfrage verarbeitet hat. Es bedeutet nicht, dass das Tool ausgeführt wurde.

Clients müssen die Genehmigungs-Metadaten prüfen und den Status „ausstehend“ als eigenständigen Zustand behandeln. Wenn sie nur nach Transportfehlern suchen, könnten sie dem Modell fälschlicherweise mitteilen, dass das Tool erfolgreich war, oder die Wartemeldung als reguläre Tool-Ausgabe interpretieren. Wiederholte Aufrufe desselben Anforderers an dasselbe Tool verwenden die ausstehende Anfrage erneut, was Benachrichtigungs-Spam reduziert. Dennoch sollten Aufrufer eine Wartezeit einhalten (Backoff), anstatt den Prozess in einer Schleife zu wiederholen.

Nach der Genehmigung wird das Ergebnis mit den entsprechenden Metadaten weitergeleitet. Die Anwendung sollte dieses Ergebnis mit dem ursprünglichen Vorschlag und dem nachgelagerten Vorgang verknüpfen. Der Genehmigungsnachweis beantwortet die Frage: „Wurde diese menschliche Entscheidung gemäß dieser Gateway-Richtlinie protokolliert?“ Das System of Record beantwortet die Frage: „Welche Auswirkung wurde tatsächlich festgeschrieben?“

Gateway-Genehmigungen und TrueForge-Checkpoints sind verwandt, aber nicht identisch

TrueForge unterstützt ebenfalls Pausen im Agenten-Turn für Tools, die eine Genehmigung erfordern. Ein pausierter Turn löst ein „Genehmigung erforderlich“-Ereignis aus und wird mit den erforderlichen Aktionen abgeschlossen. Der Client lokalisiert den ursprünglichen Tool-Aufruf, sammelt die Entscheidung des Prüfers und erstellt einen neuen Turn mit einer Antwort zur Genehmigung oder Ablehnung.

Dies ist ein Orchestrierungs-Checkpoint innerhalb der TrueForge-Sitzung. Die MCP Gateway-Genehmigung ist eine Gateway-Richtlinie, die auf weitergeleitete MCP-Aufrufe angewendet wird, unabhängig davon, welcher kompatible Client sie initiiert hat. Ein Unternehmen kann eines von beiden oder beides nutzen. Wenn beide denselben Vorgang absichern, sollten die beabsichtigte Reihenfolge und die Benutzererfahrung so definiert werden, dass Prüfer dasselbe Risiko nicht doppelt ohne Mehrwert bewerten müssen.

Ein gängiges Muster ist die Verwendung von TrueForge-Checkpoints für aufgabenspezifische Interaktionen – der Agent benötigt eine Bestätigung für diese vorgeschlagene Aktion – und die MCP Gateway-Genehmigung für eine organisationsweite Richtlinie bei sensiblen Tools. Die Anwendung führt unmittelbar vor der Zustandsänderung weiterhin eine geschäftliche Autorisierung und Validierung durch.

Approval, authorization, and outcome evidence must not collapse. TrueForge, MCP Gateway, the application, and the system of record answer different questions.

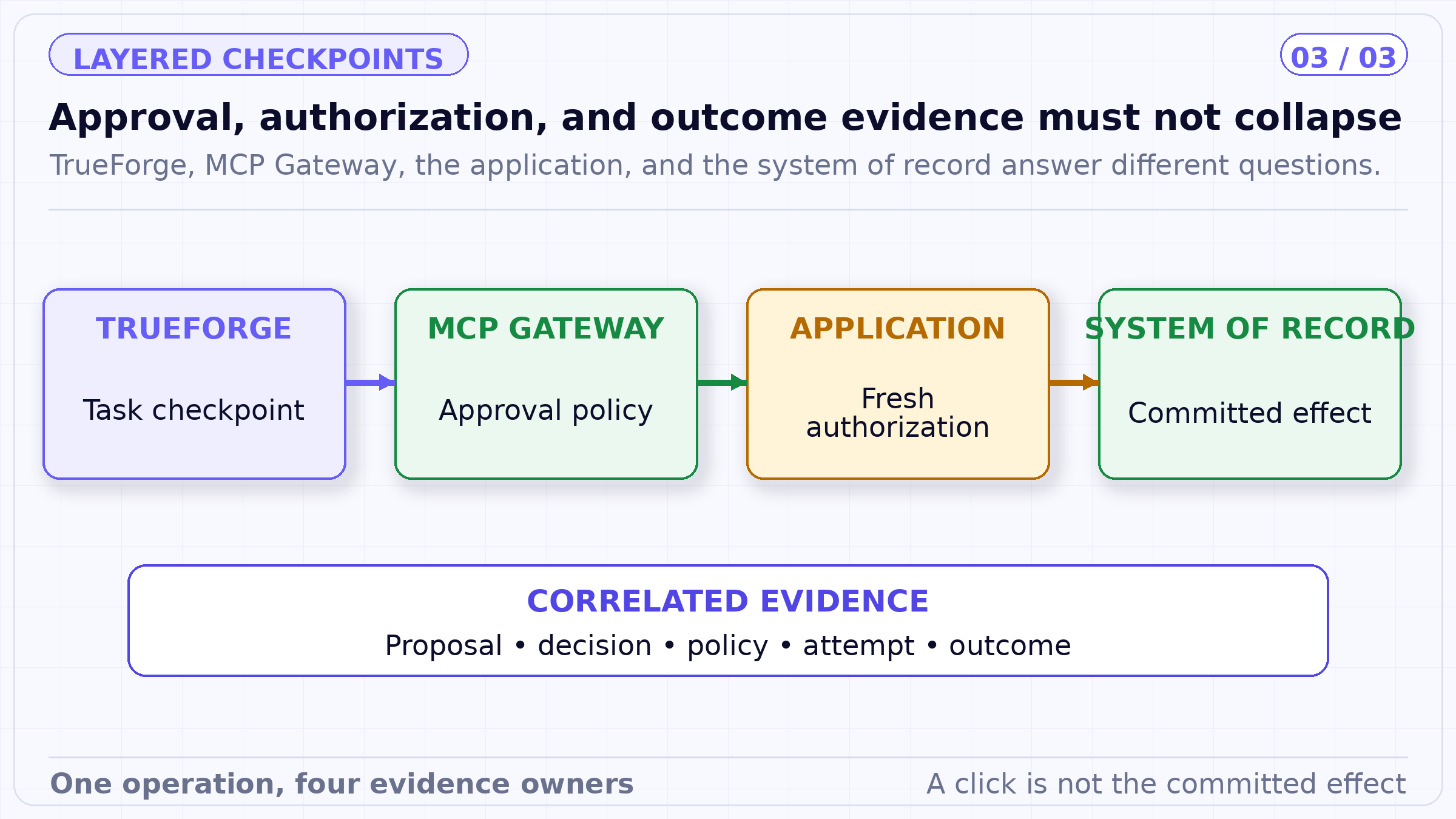

Abbildung 3. TrueForge, MCP Gateway, die Anwendung und das System of Record beantworten unterschiedliche Fragen.

Die Sequenz sichert vier Ansprüche ab: Das Framework protokolliert den Aufgaben-Checkpoint, das Gateway protokolliert die Genehmigung, die Anwendung autorisiert den aktuellen Geschäftsstatus und das maßgebliche System protokolliert, was tatsächlich ausgeführt wurde.

Ein Praxisbeispiel: Änderung an einer Produktionsdatenbank

Ein Agent schlägt eine Migration mit einem als destruktiv markierten Tool vor. Die Gateway-Richtlinie erkennt den destruktiven Bereich und erstellt eine ausstehende Anfrage. Der Prüfer sieht das Tool, den Anforderer, die Argumente, die Richtlinie und die angeforderte Gültigkeit. Er erlaubt eine Ausführung.

Bevor der Datenbankdienst die Migration ausführt, verifiziert er, ob das authentifizierte Subjekt und der Agent für die Zielumgebung autorisiert sind, prüft, ob der Migrations-Digest mit dem geprüften Vorschlag übereinstimmt, bestätigt, dass sich die Schemaversion nicht geändert hat, und protokolliert eine Vorgangs-ID. Wenn eine wesentliche Eingabe abweicht, geht die Aktion zurück in die Prüfung. Bei einem Timeout der Ausführung fragt der Dienst vor einem erneuten Versuch den Migrationsdatensatz ab.

Die anzahlbasierte Gültigkeit des Gateways verhindert, dass die Genehmigung zu einer dauerhaften Erlaubnis wird. Der Argument-Digest und die Zustandsprüfung verhindern, dass eine gültige Genehmigung einen anderen Vorgang autorisiert. Die Datenbank bleibt die maßgebliche Instanz dafür, ob die Migration tatsächlich durchgeführt wurde. Jede Ebene stellt einen begrenzten Anspruch auf und hinterlässt Nachweise für die nächste.

Die Ergonomie der Prüfung ist Teil der Sicherheit

Ein technisch korrektes Sicherheitssystem kann dennoch scheitern, wenn Prüfern der Kontext fehlt oder sie zu viele Anfragen mit geringem Mehrwert erhalten. Die Benutzeroberfläche für die Prüfung sollte die risikorelevanten Felder hervorheben: Akteur, Ziel, Aktion, Diff, Betrag, Bestimmungsort, Datenklassifizierung, aktueller Status, Reversibilität und erwartetes Ergebnis. Generierte Texte können zusammenfassen, aber die wesentlichen Datenfelder sollten aus typisierten Datensätzen stammen.

Leiten Sie Anfragen an Prüfer weiter, die die Ressource verstehen, statt an eine allgemeine Warteschlange. Legen Sie Timeouts und Eskalationspfade fest. Messen Sie die Genehmigungslatenz, die Ablehnungsrate, Abbrüche, wiederholte Anfragen, Fehler nach der Genehmigung und Rückabwicklungen. Eine sinkende Ablehnungsrate kann auf bessere Vorschläge hindeuten – oder auf ein bloßes „Abnicken“. Kombinieren Sie daher Workflow-Metriken mit stichprobenartigen Qualitätsprüfungen der Entscheidungen.

Fehlertests für Genehmigungssysteme

  • Ändern Sie ein wesentliches Argument nach der Genehmigung und überprüfen Sie, ob die Anwendung eine erneute Autorisierung oder eine neue Genehmigung erfordert.
  • Versuchen Sie, die Bewilligung eines anderen Anfragenden zu nutzen.
  • Wenden Sie benannte, destruktive und All-Tool-Richtlinien gleichzeitig an; überprüfen Sie die Spezifität und die restriktive Gültigkeit.
  • Lehnen Sie eine Anfrage ab, rufen Sie erneut auf und stellen Sie sicher, dass die neue ausstehende Anfrage als solche verstanden und nicht als dauerhafte Ablehnung behandelt wird.
  • Entziehen Sie den Tool-Zugriff, während eine Anfrage aussteht; stellen Sie sicher, dass eine Genehmigung die widerrufene Autorisierung nicht wiederherstellen kann.
  • Senden Sie ein ausstehendes JSON-RPC-Ergebnis an mehrere Clients zurück; stellen Sie sicher, dass keiner den Erfolg des Transports als Tool-Ausführung interpretiert.
  • Timeout nach einem Downstream-Commit; stellen Sie sicher, dass der Abgleich des Vorgangs eine Duplizierung verhindert.

Definition von Bewilligungsverbrauch und Eskalation

Eine zählerbasierte „Einmal“-Bewilligung klingt einfach, aber ein Produktionssystem muss dennoch definieren, was sie verbraucht. Die sicherste Interpretation ist eine identifizierte Ausführung des genehmigten Vorgangs, nicht der nächste syntaktisch gültige Aufruf, der zufällig dasselbe Tool erreicht. Gleichzeitige Aufrufer, automatische Wiederholungsversuche und parallele Agenten-Threads können sonst um die Nutzung der Bewilligung konkurrieren.

Zeitbasierte Bewilligungen benötigen Schutzbedingungen, die über eine Uhr hinausgehen. Wenn der Anfragende den Zugriff verliert, das Tool deaktiviert wird, sich die Richtlinie ändert, das Ziel einen Risikoschwellenwert überschreitet oder sich der Ressourcenstatus wesentlich ändert, sollte die Anwendung die vorherige Entscheidung als veraltet betrachten, selbst wenn das Gültigkeitsfenster des Gateways noch offen ist. Der Gateway-Zugriff und die geschäftliche Autorisierung sollten zum Zeitpunkt der Ausführung neu bewertet werden.

Eskalation sollte ebenfalls explizit sein. Eine Anfrage, für die bis zur Frist keine Entscheidung getroffen wurde, kann ablaufen, an einen anderen qualifizierten Prüfer weitergeleitet werden oder den Vorgang pausieren lassen. Sie sollte nicht standardmäßig genehmigt werden, nur weil der Agent wartet. Notfallpfade sollten engere Befugnisse, kürzere Gültigkeitsdauer, stärkere Nachweise und eine nachträgliche Überprüfung nutzen, anstatt den Entscheidungsprozess vollständig zu umgehen.

Trennen Sie schließlich die Richtlinienanpassung von der Leistung der Prüfer. Ein hohes Genehmigungsvolumen kann darauf hindeuten, dass ein Tool zu breit gefasst ist, ein Schwellenwert zu niedrig angesetzt wurde oder der Workflow die falschen Entscheidungen delegiert. Die dauerhafte Lösung kann ein sichereres Tool-Regelwerk oder eine bessere Autorisierung sein – nicht einfach das Hinzufügen weiterer Prüfer.

Protokollieren Sie, welche Regel die Anfrage erstellt hat und welche Regel die Ausführung erlaubt hat. Ohne beide Versionen können Ermittler nicht feststellen, ob die menschliche Entscheidung, die Richtlinienkonfiguration oder ein späterer Anwendungsstatus das Ergebnis erklärt.

Die operative Regel

„Human-in-the-loop“ sollte mehr bedeuten als „eine Person hat auf Genehmigen geklickt“. Ein vertretbarer Mechanismus identifiziert den ausstehenden Vorgang, den Prüfer, die Entscheidung, die Richtlinie, den Geltungsbereich, die Gültigkeit, den Ausführungsversuch und den zugesicherten Effekt. Er macht zudem deutlich, welche Teile die Plattform durchsetzt und welche in der Verantwortung der Anwendung verbleiben.

Das TrueFoundry MCP Gateway bietet eine gemeinsame Genehmigungsoberfläche für geroutete Tools, während TrueForge einen Agenten-Workflow um einen spezifischen Vorschlag herum pausieren und fortsetzen kann. Zusammen machen sie Entscheidungen nachvollziehbar. Sie verwandeln eine Genehmigung nicht in eine geschäftliche Autorisierung oder eine „Exactly-once“-Ausführung – und dies offen auszusprechen, stärkt die Architektur.

Referenzen

  1. TrueFoundry — MCP Tool-Genehmigungen.
  2. TrueFoundry — MCP Gateway-Übersicht.
  3. TrueForge – Einen Agenten verwenden.
  4. TrueForge – SDK-Konzepte.

Redaktioneller Hinweis. Dieser Artikel spiegelt die technische Interpretation der zitierten öffentlichen Materialien durch TrueFoundry zum Stand vom 17. September 2026 wider. Der Funktionsumfang der Produkte beschränkt sich auf die verlinkte Dokumentation. Beispiele und Standardeinstellungen dienen der Veranschaulichung; sie stellen keine Rechtsberatung, kein Prüfungsgutachten, keinen unabhängigen Benchmark und keine Garantie für Sicherheit oder Compliance dar.

‍
